鑫旭日电力集团福清元洪开发区总部厂区建设进度汇报

栏目:公司新闻 发布时间:2019-03-04
分享到:
2019年,鑫旭日电力集团完成元洪开发区总部厂区全部前期建设准备事宜,正式进入现场施工阶段,

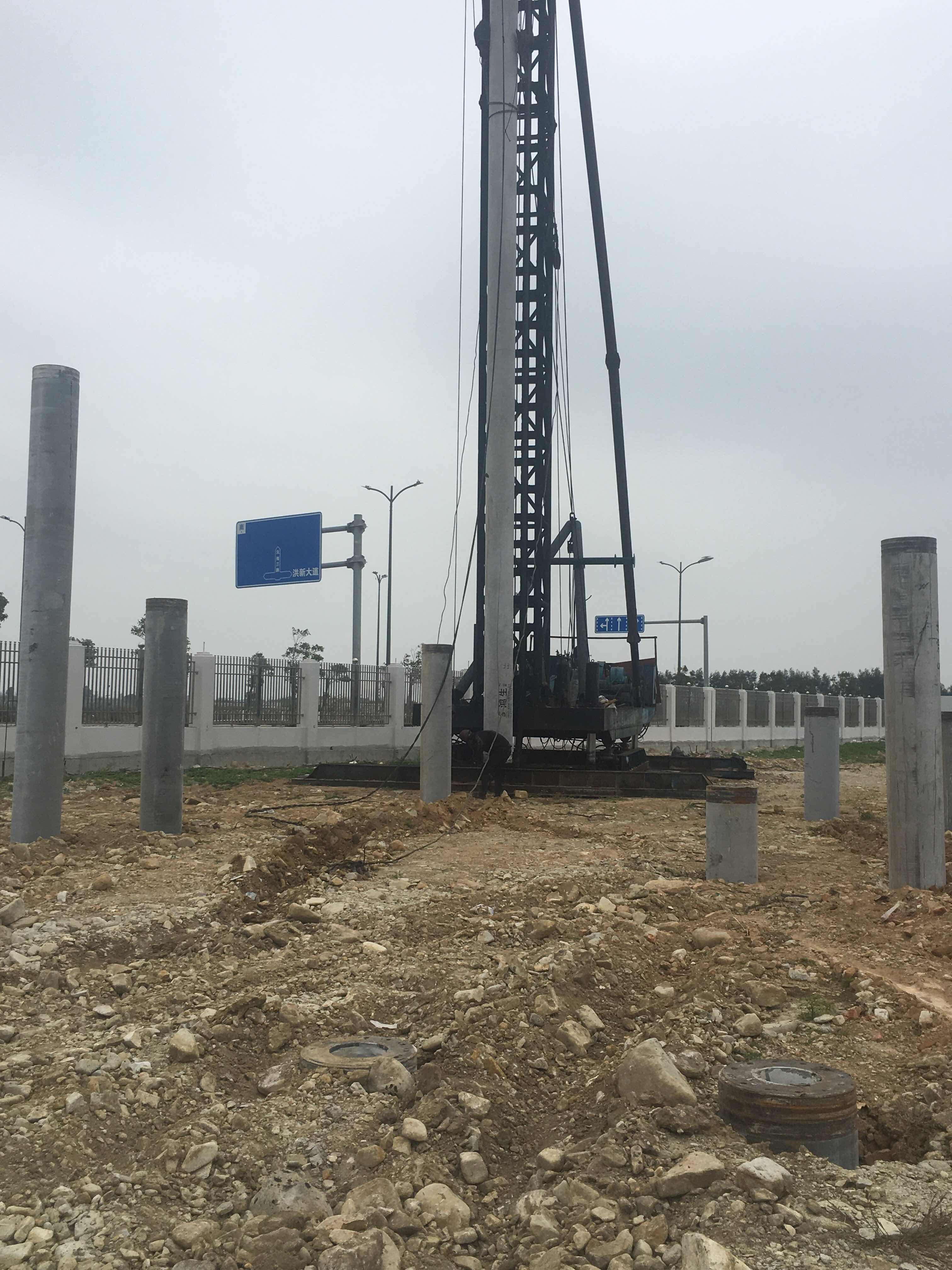

2019年01月01日,1#厂房桩基施工完成

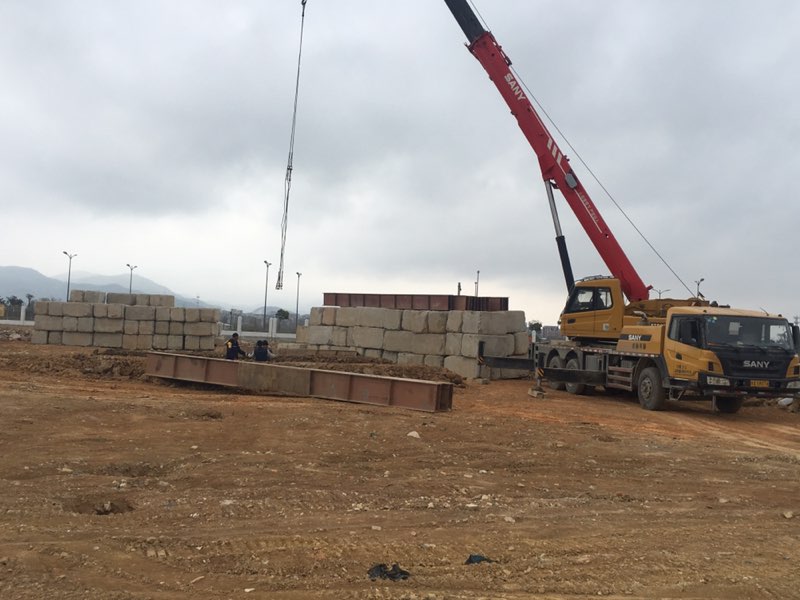

2019年01月03日,1#厂房静载试验开始吊装

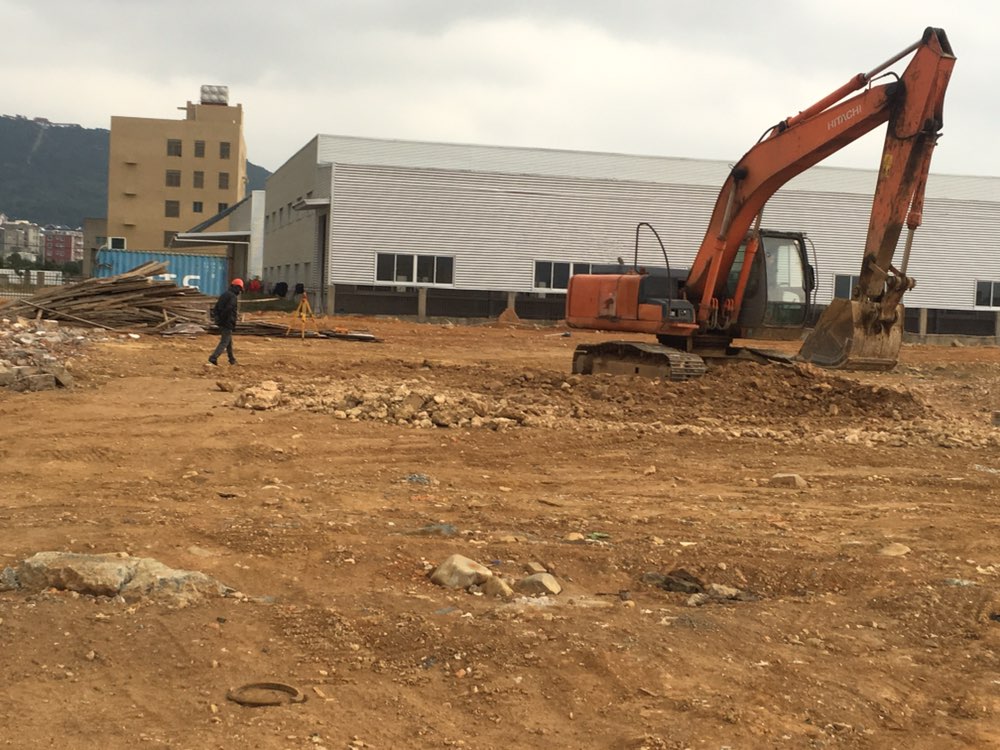

2019年01月03日,整体基础开挖开始

2019年01月04日,宿舍楼桩基施工完成

2019年01月08日,办公楼防雷接地施工

2019年01月08日,1#厂房基础开挖

2019年01月09日,办公楼基础桩芯浇筑

2019年01月1日,办公楼承台钢筋施工

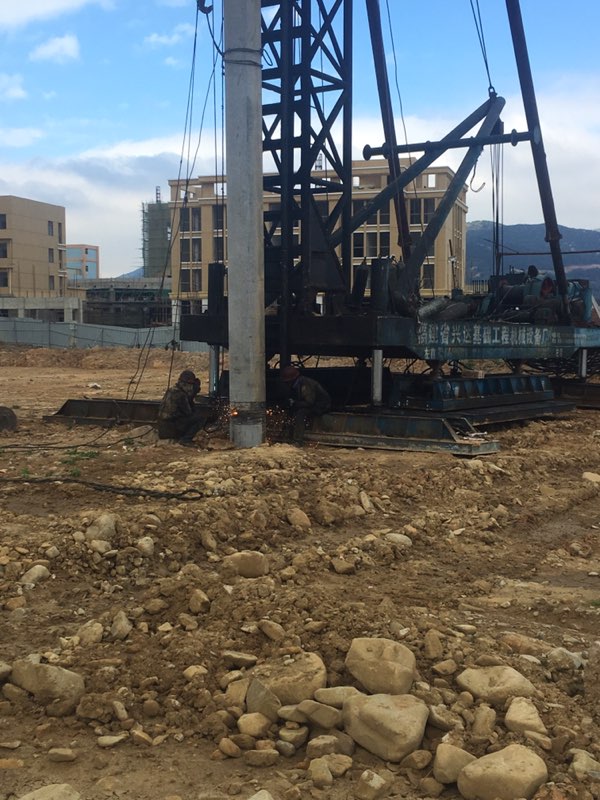

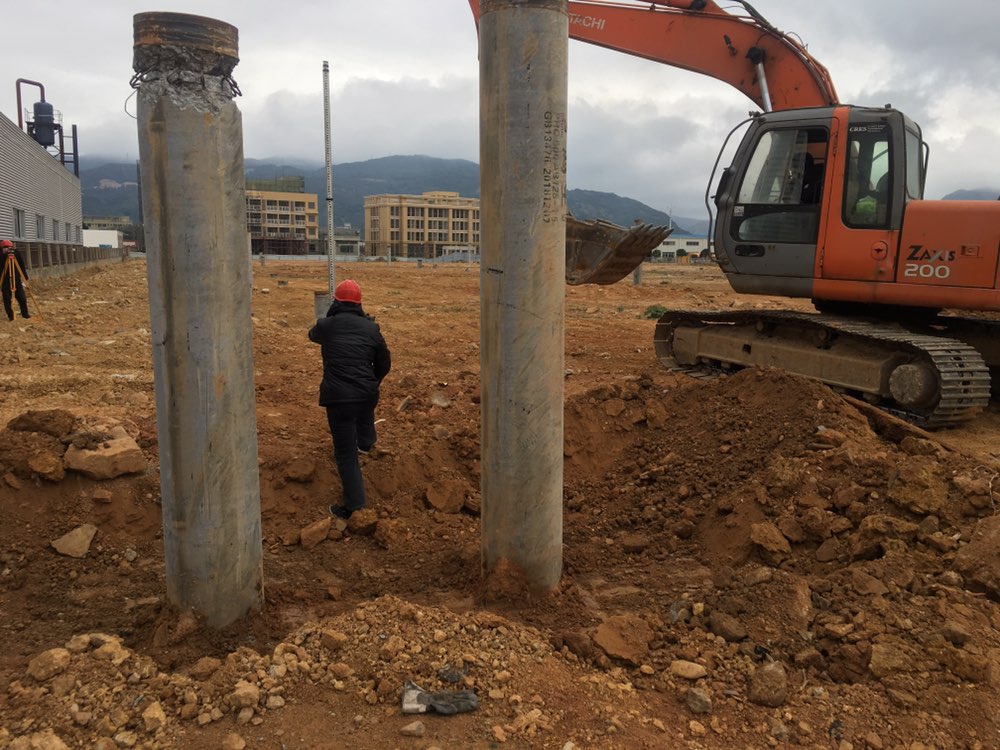

2019年01月15日,2#厂房的最后一根桩基吊起,集团总部的所有基础桩基全部打完

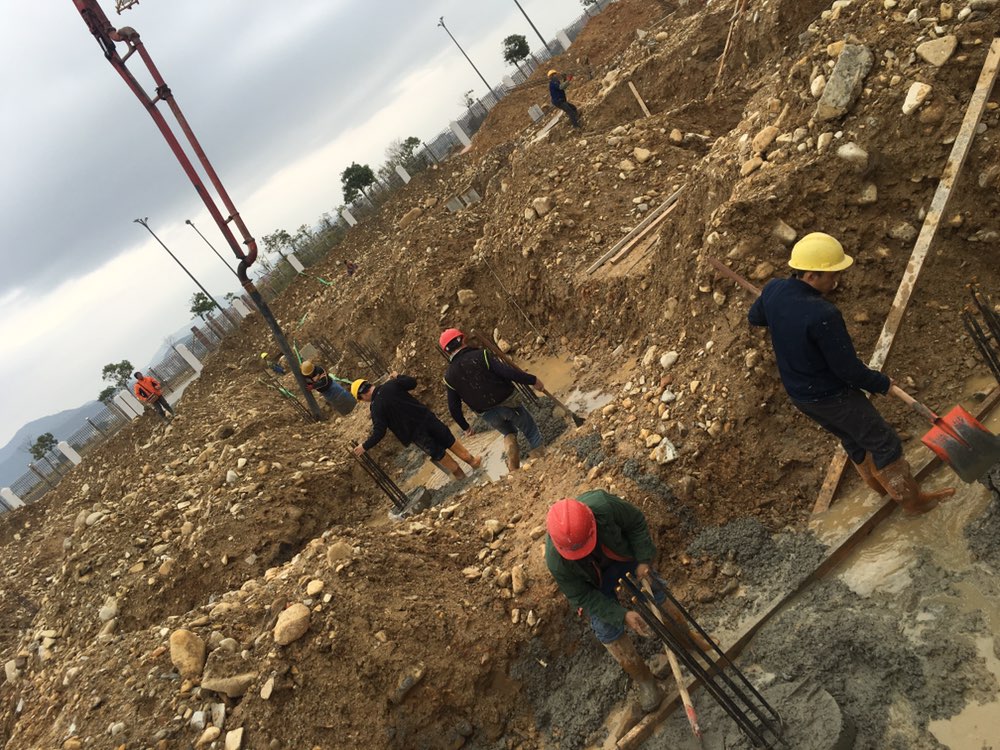

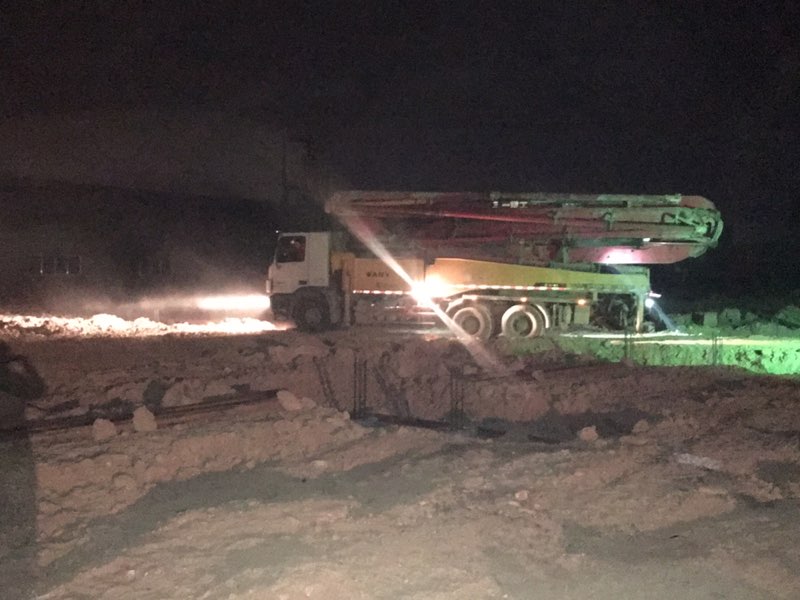

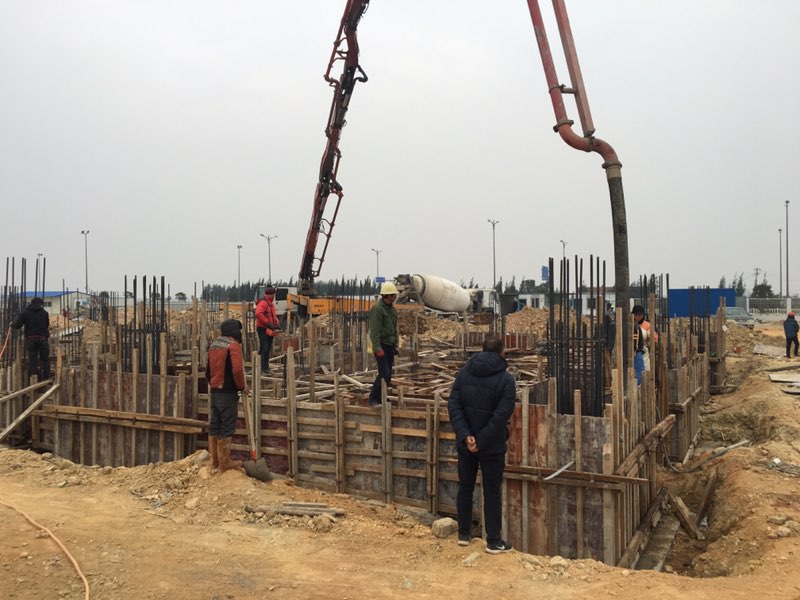

2019年01月21日,移机至1#厂房浇筑基础桩芯及垫层浇筑

2019年01月21日,总部办公楼基础承台、基础梁开始浇筑

2019年01月22日,1#厂房基础桩芯及垫层浇筑完成

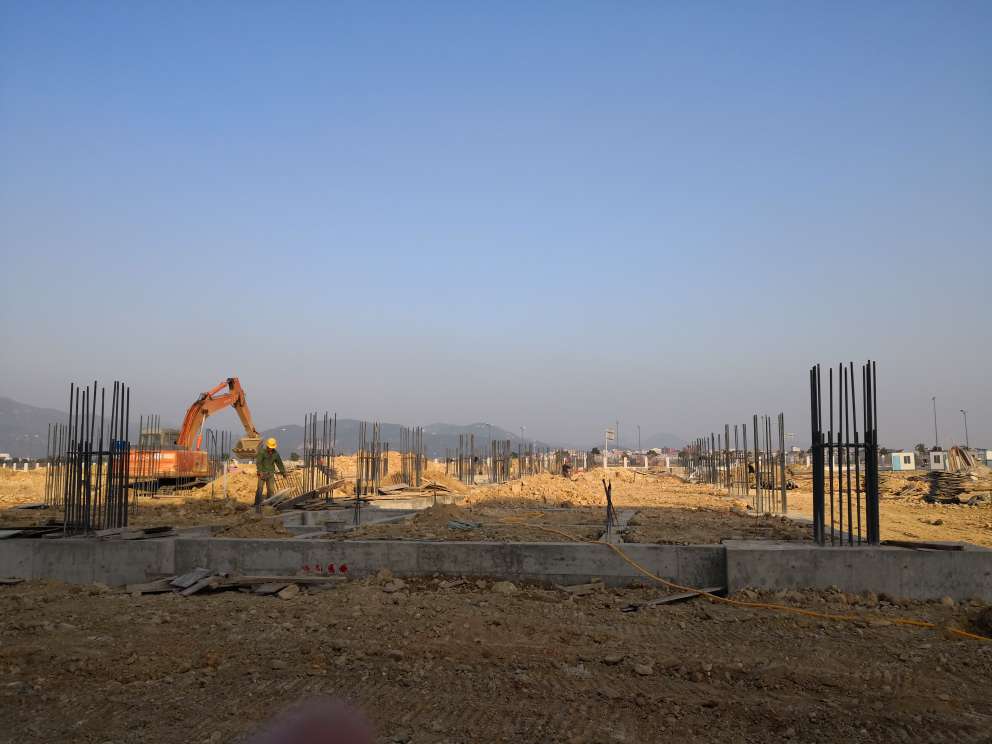

2019年01月23日,办公楼承台基础已做好,现回填土

2019年02月25日,办公楼一层扣架安装

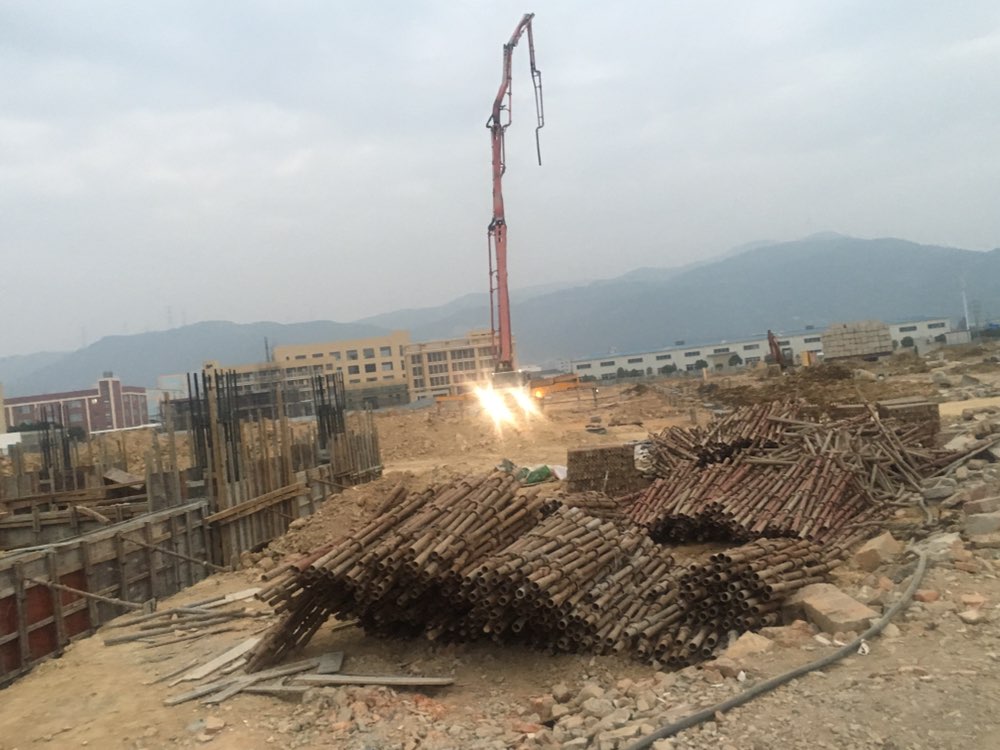

2019年02月25日,2#厂房桩芯和垫层浇筑

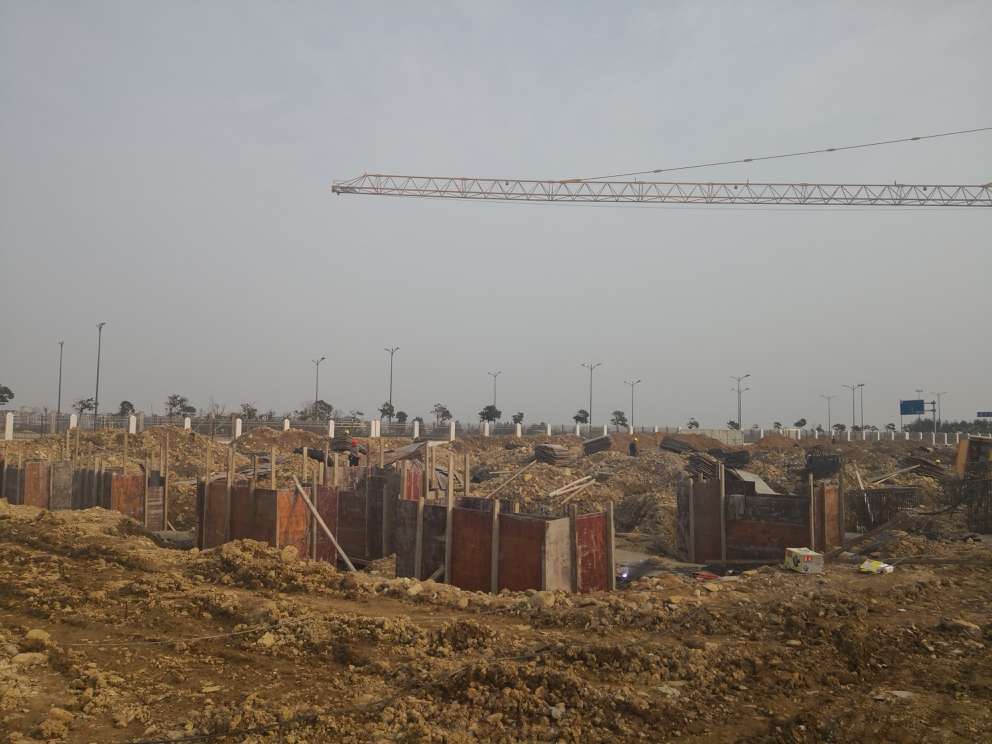

2019年02月27日,办公楼开始订模板

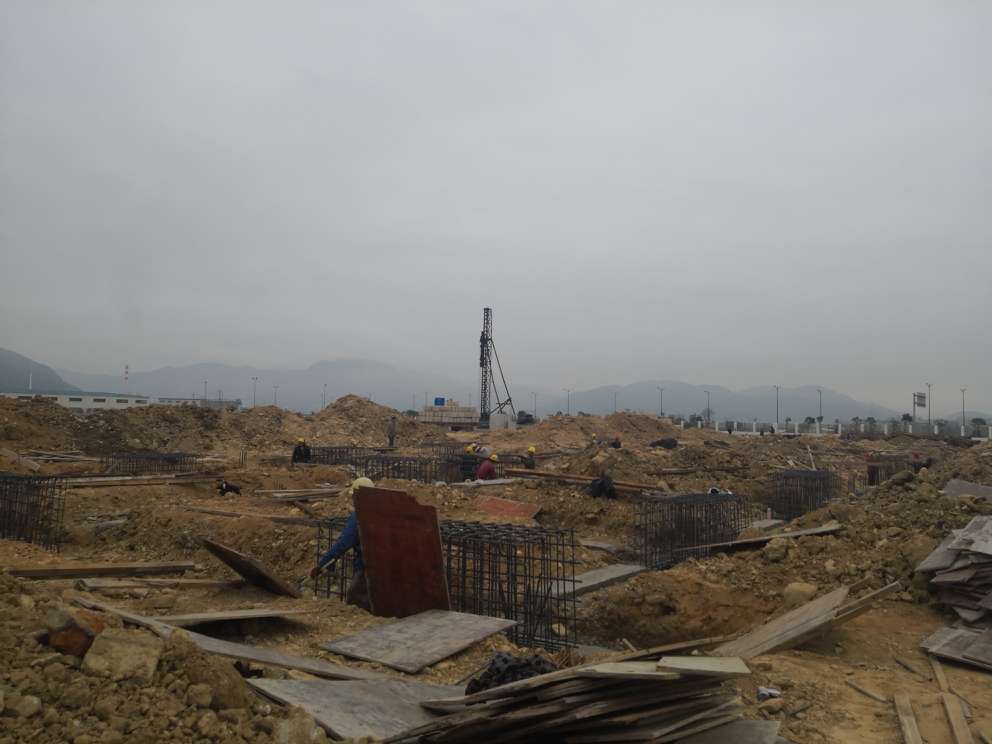

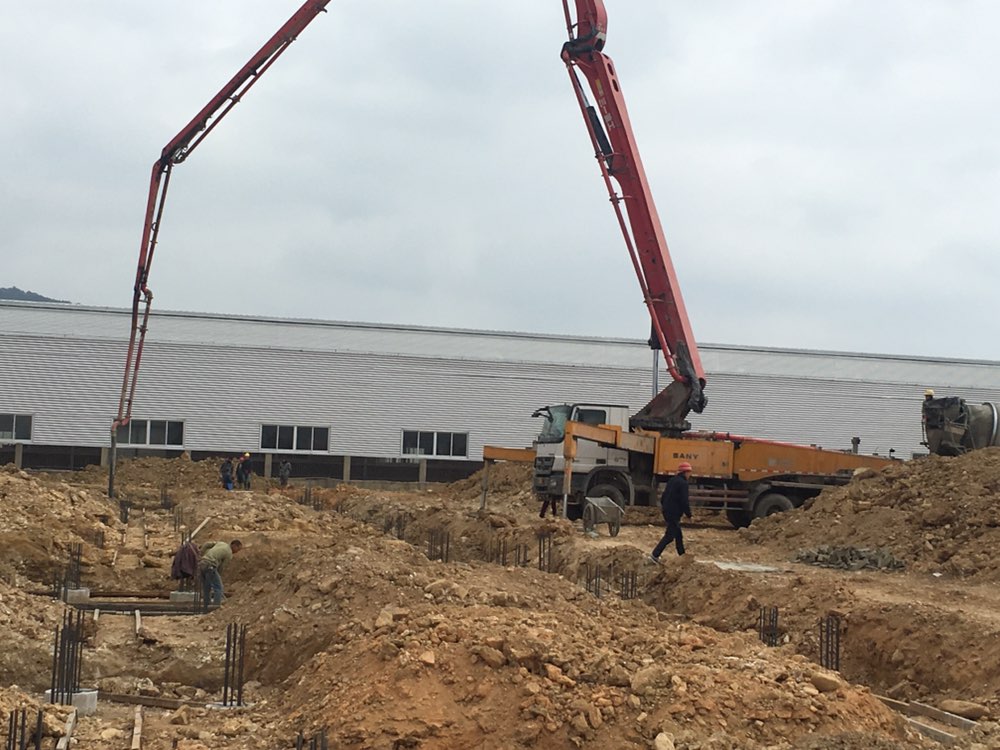

2019年02月27日,厂房基础施工中

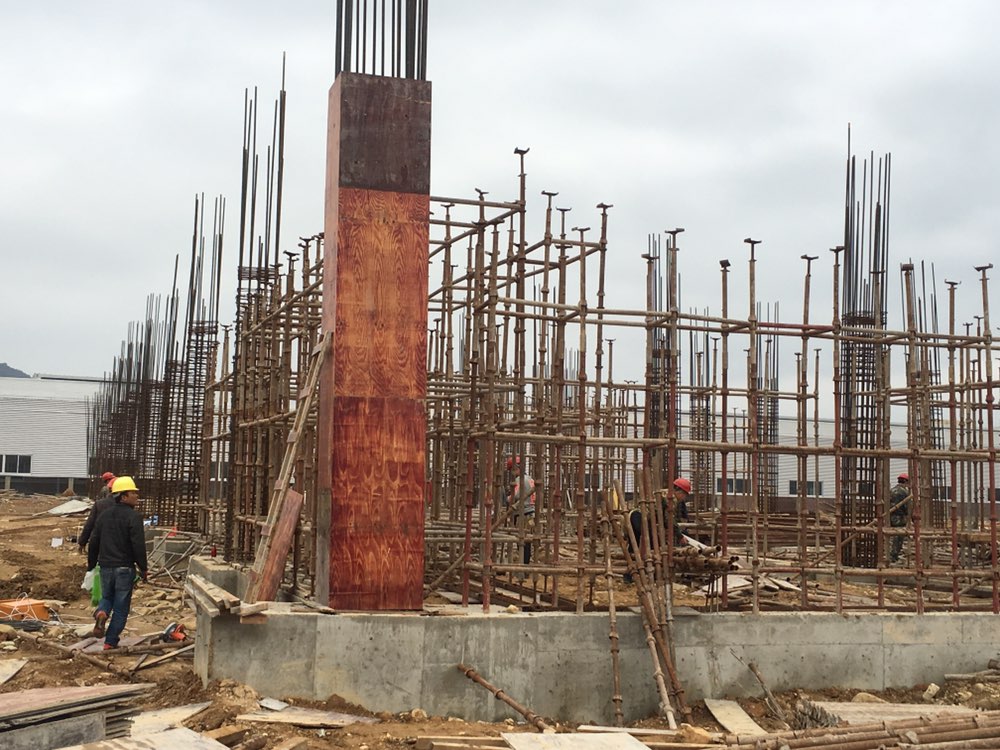

2019年03月02日,总部办公楼一层柱浇筑

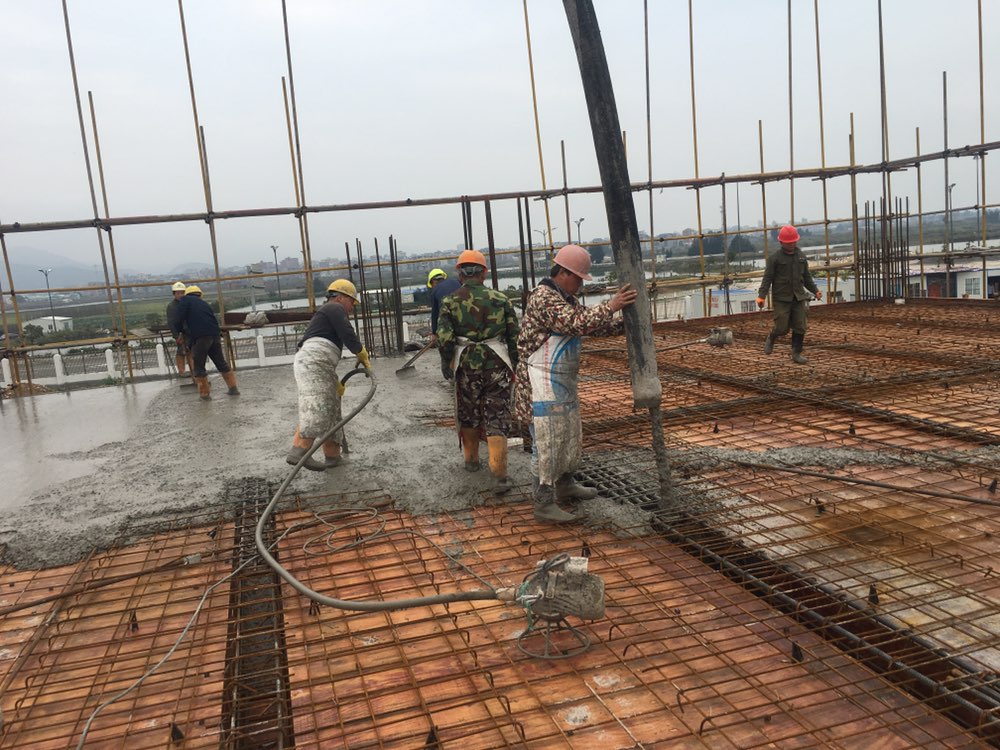

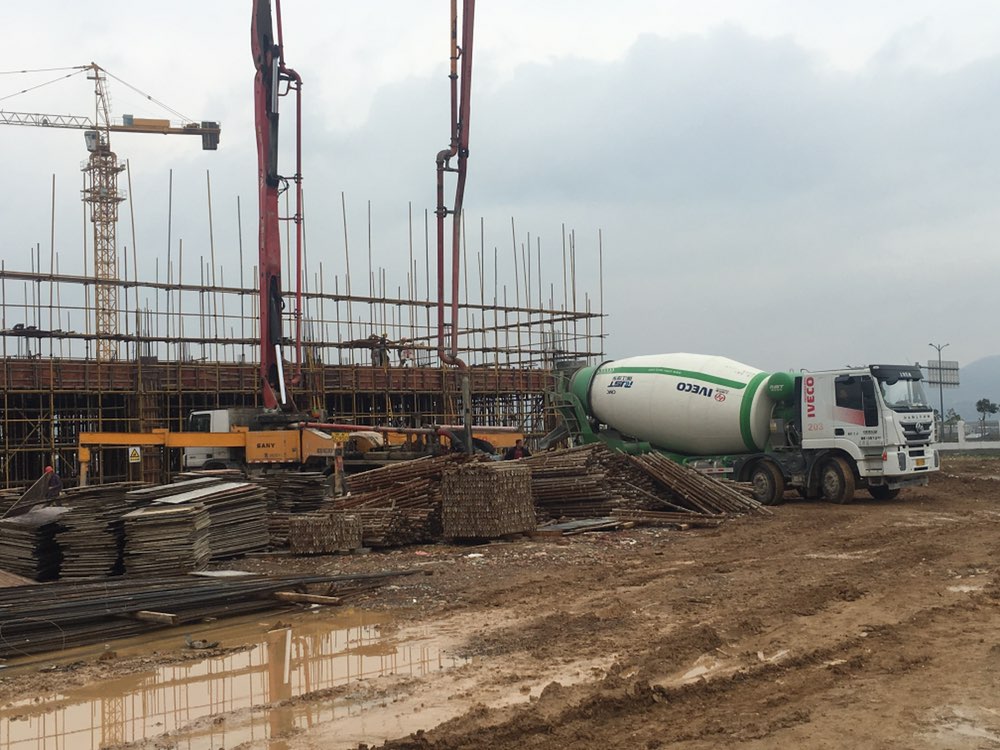

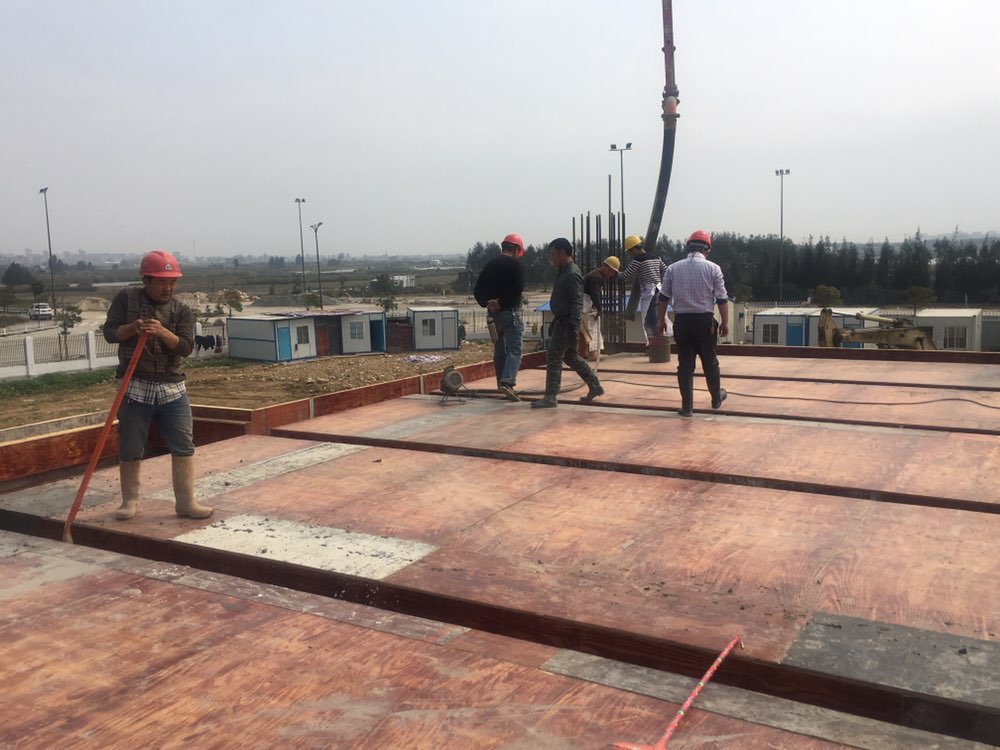

2019年3月10日,办公楼2层倒板

2019年3月,鑫旭日电力集团元洪开发区总部厂区整体建设持续进行中,现已完成全部基础施工,进入主体施工阶段。
